2026“项”前行|华能北方公司达茂旗火电灵活性改造消纳新能源项目全容量并网
发文时间:2026-01-04 11:30
来源:融媒体中心

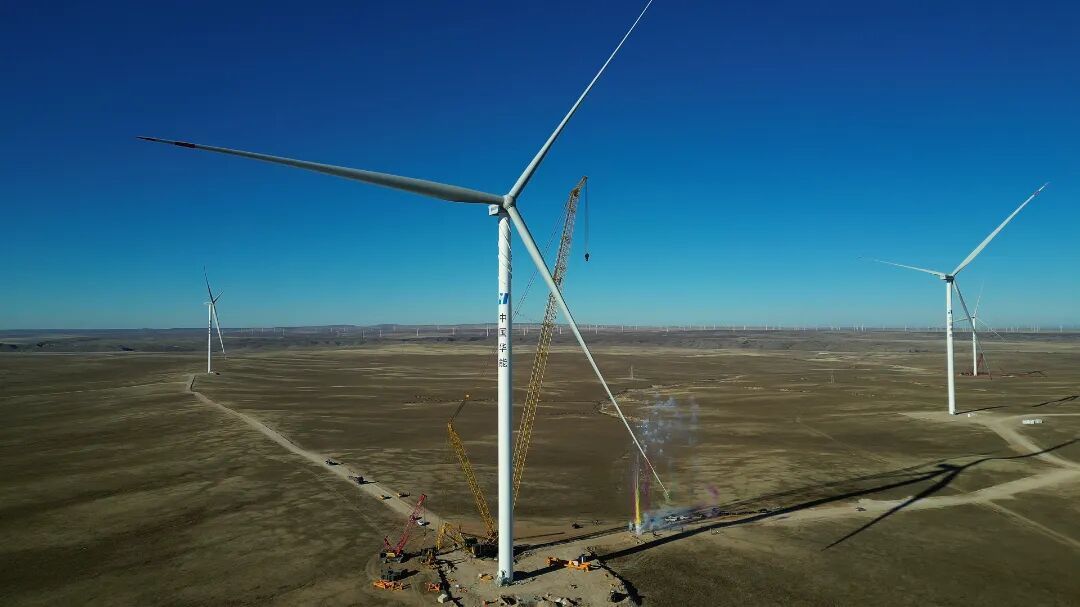

时值隆冬,达茂草原寒风凛冽,为高空吊装作业带来安全挑战。但在华能北方公司达茂旗火电灵活性改造消纳新能源项目现场,项目建设者们无惧严寒,时刻紧盯天气变化,精准锁定吊装窗口期。

2025年12月27日6时37分,随着达尔汗风电场、额力格风电场55台风机全部完成吊装,5台无功补偿装置成功完成首次送电,华能北方公司包头达茂旗火电灵活性改造消纳新能源项目顺利实现全容量并网,成为“当年开工、当年并网”的标杆项目。

100天完成55台风机基础浇筑、116天完成48台风机吊装......项目建设者们坚守一线抢工期,全力跑出项目建设“加速度”。“项目于今年6月19日开工建设,作为北方公司年内开工最晚的新能源项目,项目部通过优化施工方案、强化细节管控等措施,实现了公司首台陆上单机容量最大风机吊装一次性成功,并以‘基础浇筑’‘风机吊装’‘升压站受电’‘大兆瓦风场建设总工期’四个‘第一’创造了北方公司风电场建设新纪录。”包头第二热电厂副厂长、党委委员安祥表示。

据了解,项目于2026年1月1日实现并网发电。项目总装机550兆瓦,建设安装55台10兆瓦风电机组,是达茂旗目前单机容量最大的风电场,同时也是北方公司当前陆地单体容量最大的风电项目之一。作为北方公司新能源领域首批应用静态调相机技术的项目,可通过精准调节无功功率稳定电网电压,为区域新能源高效消纳筑牢保障。

项目建成后,年发电量可达16亿千瓦时,每年可节约标准煤48万吨,减排烟尘51.4吨、二氧化硫179.8吨、氮氧化物256.9吨、二氧化碳143.6万吨,既为区域能源结构转型注入绿色动能,更将为达茂旗经济社会高质量发展提供强劲电力支撑。

寒冬挡不住奋进脚步,岁末更掀起攻坚热潮。从初夏开工到隆冬并网,百日鏖战、抢抓工期,这场与时间赛跑的建设攻坚,不仅跑出了新能源项目建设的“加速度”,更以新年第一天并网发电的亮眼实绩开启全年发展新征程,为达茂旗新一年经济社会高质量发展注入强劲动力。
